武汉地铁2号线贯通 5年建设近尾声年底开通

   日期:2019-03-14     浏览:230

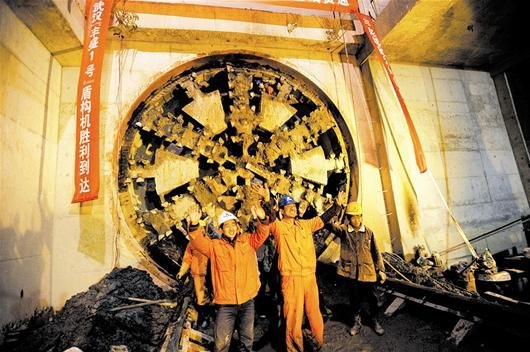

昨晚8时许,武汉地铁2号线王家墩东站的地连墙(车站围护结构)被凿开,在地下潜行3个月的盾构机露出刀盘。至此,王家墩东站至青年路站区间左线隧道正式贯通,也标志着武汉首条地铁线路、我国首条穿越长江的地铁线路——全长27.7公里的地铁2号线一期工程全线贯通。“地铁贯通啦!”现场近20名工人欢呼起来,还有人放起鞭炮。操作盾构机掘通最后一段隧道的王宝林兴奋地告诉记者:“想不到是我最后挖通了地铁2号线!”

据介绍,武汉地铁2号线各项相关施工已经或即将展开。今年12月,该线路将开通试运营,列车跑完全程只需50多分钟。大武汉的“地铁时代”,即将到来。

春节不休假施工开绿灯

三个月挖通最后806米

武汉地铁2号线一期工程起于汉口常青花园,止于鲁巷光谷广场,全长27.7公里。2006年11月16日试验段开工,2008年全线动工。

王家墩东站至青年路站区间左线隧道是最后贯通的一段,盾构机于去年11月底从青年路站始发。施工方武汉丰盛城建公司项目负责人介绍,盾构掘进过程中遇到两大技术难题:一是隧道上方六七米处有一排水箱涵,稍有不慎就会导致箱涵断裂,污水涌进隧道。为此他们调整了盾构掘进参数,加大了注浆量;二是隧道内有沼气,极易燃烧爆炸。于是他们在隧道内安装了沼气探测仪,同时加大通风力度,实行火种管制。由于措施得力,确保了施工安全。“最大的难题还不是技术,而是龙年春节很多工人想放假回家。”这位负责人说,早在去年元旦,项目部就开始做工人的工作,动员他们春节加班,承诺提高加班费标准、把工人家属接到武汉过年等。最终,70名工人中有50人坚守岗位,20名管理人员也全部放弃休假。

武汉地铁集团建设事业总部有关负责人说,除了施工方的努力外,武汉市政府也给施工开了绿灯。去年12月底至今年1月初,武汉市大型活动密集,按规定,活动期间所有市政建设工地不允许外运渣土,但为了确保了施工进度,市政府特批该段隧道在上述时间段可以继续运输渣土。

该段隧道长806米,仅用三个月时间就贯通,施工进度可谓高速。

16个工作面同时铺轨

今年5月8日全线铺通

就在王家墩东站至青年路站区间左线隧道盾构掘进的同时,该区间右线隧道内正在铺轨。铺轨施工方中铁十一局有关项目负责人介绍,地铁2号线一期工程目前共有16个工作面同时铺轨,其中汉口6个,武昌10个,已累计铺轨22公里,约占轨道总长56公里的39%。今年5月8日,全线轨道将铺通。

铺轨时,要先铺上钢筋笼,再铺上轨排。按要求,两条钢轨之间的距离为1435毫米,误差不能超过2毫米。完成轨排铺设和轨排支撑架安装、轨距调整后,还要进行道床上层钢筋和中心水沟模板的安装,之后用混凝土浇注,再将钢轨焊接成一线,形成无缝钢轨。

无缝钢轨可降低列车行驶时的噪音。为了给地铁列车降噪,轨枕铁垫板下还要安装厚橡胶垫;在经过医院等敏感单位时,还要安装可像弹簧一样伸缩的轨道。采取这些措施后,地铁列车运行时的噪音可降至20分贝。

越江隧道铺轨施工也即将展开。该段隧道坡度达到28‰,而铺轨所用的轨道车要求坡度不超过12‰。为确保施工安全,施工方计划给轨道车、龙门吊加装制动刹车片。

每列列车最多载客2030人

跑一趟只需50多分钟

据介绍,地铁2号线一期列车与武汉轻轨1号线二期列车,均由南车株洲电力机车有限公司生产。但地铁列车进行了优化:车内采用双层铝蜂窝地板,可降噪3到5分贝;采用新型牵引传动系统,可大大节能等。

地铁2号线一期共采购30列列车,首批2列4月底到汉。每列列车采用6辆编组,其中4辆为动车、2辆为拖车,每列最多可乘坐2030人。而轻轨1号线为4辆编组,2动2拖,每列最多可乘坐1200多人。

地铁列车最高运行速度为80公里/小时,加上进出站和候客时间,跑完一趟只需50多分钟。

螃蟹甲站率先开始装修

各站人性化设施齐备

地铁2号线共设21个车站,其中汉口火车站站、中山公园站、江汉路站、洪山广场站、宝通寺站、光谷广场站进行特色装修,其余15个站进行标准装修。

6个特色站的装修方案,将结合区域特色及武汉文化进行个性化设计。如汉口火车站站以“黄鹤归来”为主题,站厅层上方设有天井,引入自然光照明,腾飞的黄鹤雕塑象征武汉以开放的姿态迎接八方来客。

各站均设有惠民设施、便民设施和无障碍设施等。惠民设施包括自助图书馆、信息书报架等;便民设施包括客服中心、直饮水、公用电话、母婴候车室、急救箱、卫生间婴儿尿布台等;无障碍设施包括垂直电梯、盲道、盲文、高低扶手、残疾人卫生间等。

今年2月,螃蟹甲站已率先开始装修,其余车站的装修施工近期也将陆续展开。

预计初期日均运客50万

“黄金走廊”呼之欲出

武汉地铁2号线一期建成通车后,根据预测,初期、近期、远期全日客流人次将分别达到50.8万、70.8万、139.9万,从而成为武汉的“黄金交通走廊”。

中国管理科学研究院武汉分院交通专家胡润州分析,地铁2号线连接武广、中南路、鲁广等商圈,途经常青花园等大型居民区、汉口火车站等交通枢纽、中山公园等旅游休闲景点,客流将十分密集。目前武汉市民乘公交一次出行时间平均为50分钟,改乘地铁后,预计一次出行平均时间将缩短为30分钟。

受地铁开通影响,目前途经武汉长江大桥的40多条公交线路有望部分削减,与地铁走向相似的公交线路也会有所调整,成为地铁客流的“分配器”。

胡润州介绍,在武汉规划的轨道线网中,地铁2号线是骨干线路中的骨干,与以后建设的绝大多数地铁线路相交,可以直接换乘。可以说,有了地铁2号线,武汉轨道线网才能“纲举目张”。

链接

施工进度表

3月,屏蔽门、电扶梯、供电、通信、信号等设备全线铺开施工。

4月,首批列车到汉。

5月,轨道全线铺通;地铁装修样板站螃蟹甲站装修完毕。

6月,启动信号调试。

7月,实现全线通电,为车辆试压轨道等提供动力。

8月,信号调试完成。

9月,完成供电、信号、给水等设施的整体调试。

10月,空车试运行三个月,进行刹车、速度、听指令等多项测试。

11月,模拟实战应急演练。

12月,所有车站出入口建成;试运营。
