三峡水电站,又称三峡工程、三峡大坝。位于中国重庆市市区到湖北省宜昌市之间的长江干流上。大坝位于宜昌市上游不远处的三斗坪,俯瞰三峡水电站并和下游的葛洲坝水电站构成梯级电站。它是世界上规模最大的水电站,也是中国有史以来建设最大型的工程项目。而由它所引发的移民搬迁、环境等诸多问题,使它从开始筹建的那一刻起,便始终与巨大的争议相伴。三峡水电站的功能有十多种,航运、发电、种植等等。三峡水电站1992年获得中国全国人民代表大会批准建设,1994年正式动工兴建,2003年开始蓄水发电,于2009年全部完工。
简介
三峡水电站大坝高程185米,蓄水高程175米,水库长600多公里,总投资954.6亿元人民币,安装32台单机容量为70万千瓦的水电机组。三峡电站最后一台水电机组,2012年7月4日投产,这意味着,装机容量达到2250万千瓦的三峡水电站,现为全世界最大的水力发电站和清洁能源生产基地。
总概况
三峡大坝的选址最初有南津关、太平溪、三斗坪等多个候选坝址。最终选定的三斗坪坝址,位于葛洲坝水电站上游38千米处,地势开阔,地质条件为较坚硬的花岗岩,地震烈度小。江中有一沙洲中堡岛,将长江一分为二,左侧为宽约900米的大江和江岸边的小山坛子岭,右侧为宽约300米的后河,可为分期施工提供便利。

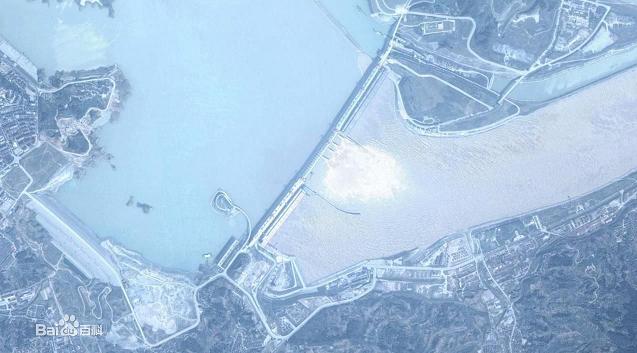

关于大坝的坝高,在筹划中曾有低坝、中坝、高坝三种方案。1950年代,在苏联专家的影响下,各方多支持高坝方案。到了1980年代初,“短、平、快”的思路占了主流,因而低坝方案非常流行。但是,出于为重庆改善航运条件的考虑,各方最终同意建设中坝。

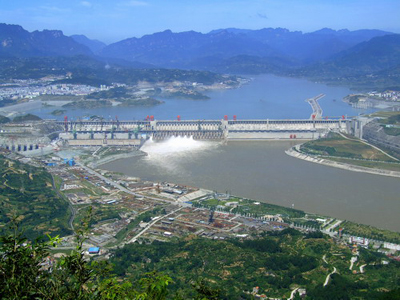

三峡大坝为混凝土重力坝,大坝长2335米,底部宽115米,顶部宽40米,高程185米,正常蓄水位175米。大坝坝体可抵御万年一遇的特大洪水,最大下泄流量可达每秒钟10万立方米。整个工程的土石方挖填量约1.34亿立方米,混凝土浇筑量约2800万立方米,耗用钢材59.3万吨。水库全长600余千米,水面平均宽度1.1千米,总面积1084平方千米,总库容393亿立方米,其中防洪库容221.5亿立方米,调节能力为季调节型。
三峡水电站的机组布置在大坝的后侧,共安装32台70万千瓦水轮发电机组,其中左岸14台,右岸12台,地下6台,另外还有2台5万千瓦的电源机组,总装机容量2250万千瓦,远远超过位居世界第二的巴西伊泰普水电站。机组设备主要由德国伏伊特(VOITH)公司、美国通用电气(GE)公司、德国西门子(SIEMENS)公司组成的VGS联营体和法国阿尔斯通(ALSTOM)公司、瑞士ABB公司组成的ALSTOM联营体提供。它们在签订供货协议时,都已承诺将相关技术无偿转让给中国国内的电机制造企业。三峡水电站的输变电系统由中国国家电网公司负责建设和管理,预计共安装15回500千伏高压输电线路连接至各区域电网。
三峡工程在建设中全面实行项目法人负责制、招标投标制、建设工程监理制、合同管理制等制度,以确保工程质量。为了实现竞争,还把主要建设项目拆成单项进行招标。三峡工程的业主是中国长江三峡工程开发总公司,设计单位和主要监理单位都是水利部长江水利委员会。主要施工单位有中国葛洲坝集团公司(葛洲坝股份有限公司)、中国安能建设总公司(中国人民武装警察部队水电部队)、中国水利水电第四工程局(联营体)、中国水利水电第八工程局(联营体)、中国水利水电第十四工程局(联营体)等,这些企业曾经承担了包括葛洲坝水电站、二滩水电站、引滦入津工程在内的许多大型水利工程建设。
三峡工程预测的静态总投资大约为900亿元人民币(1993年5月末价格),其中工程投资500亿元,移民安置400亿元。预测动态总投资将可能达到2039亿元,估计实际总投资约1800亿元左右。建设资金主要来自三峡工程建设基金即电费附加费。国务院1992年规定,全国人民每使用1千瓦时电能便需附加上交0.003元以投入三峡工程,此后这一数字又被多次调升,有的省份甚至达到0.0124元。1994年起,葛洲坝水电站的利润也被直接转为三峡建设资金。到2002年,以葛洲坝电厂为主体的中国长江电力股份有限公司成立,掌管葛洲坝和三峡的所有发电资产。该公司2003年在上海证券交易所公开发行股票上市,其募集的资金和此后获得的发电利润也成为建设资金的重要来源。此外,三峡总公司还发行了数期国内债券募集资金。
位置功能
三峡水电站,又称三峡工程、三峡大坝。位于中国重庆市到湖北省宜昌市之间的长江干流上。三峡大坝位于宜昌市上游不远处的三斗坪,并和下游的葛洲坝水电站构成梯级电站。它是世界上规模最大的水电站,也是中国有史以来建设最大型的工程项目。
三峡工程所引发的移民搬迁、环境等诸多问题,使它从开始筹建的那一刻起,便始终与巨大的争议相伴。三峡水电站的功能有十多种,航运、发电、种植等等。
1992年4月3日,全国人大七届五次会议以1767票赞同、171票反对、664票弃权、25人未按表决器近三分之一的人反对或者弃权的结果,通过了《长江三峡工程决议案》,1994年正式动工兴建,2003年开始蓄水发电,2009年全部完工。
水电站大坝高185米,蓄水高175米,水库长600余公里,安装32台单机容量为70万千瓦的水电机组,是全世界最大的(装机容量)水力发电站。
2010年7月,三峡电站机组实现了电站1820万千瓦满出力168小时运行试验目标。(日发电量可突破4.3亿度电!占全国日发电量的5%左右)。1949年,中国总发电量仅为43亿度。
三峡电站初期的规划是26台70万千瓦的机组,也就是装机容量为1820万千瓦,年发电量847亿度。后又在右岸大坝“白石尖”山体内建设地下电站,建6台70万千瓦的水轮发电机。再加上三峡电站自身的两台5万千瓦的电源电站,总装机容量达到了2250万千瓦。2012年,三峡水电站发电量约981亿度,是大亚湾核电站的5倍,是葛洲坝水电站的10倍,约占全国年发电总量的3%,占全国水力发电的14%。但随着中国水电的不断开发,三峡水电的份额会不断下降。
三峡水电开发是中国可持续发展,尤其是清洁能源开发的一个重要里程碑。截至2012年年底,三峡累计发电量6291亿千瓦时。按平均发电能耗每千瓦时约300克标准煤(供电煤耗330克标准煤,2011年数据)计算,三峡工程的水电部分累计节煤超过2亿吨,累计减排二氧化碳(CO2)5.5亿吨以上,相当于1.5亿吨碳当量。如果未建三峡工程,而以现有基于化石燃料的最优火电技术满足同等电力需求,则会每年新增二氧化碳排放约8500万吨。与此同时,无论火电或核电都会消耗大量水资源,而水电则使水资源的合理利用与发电结合成为现实的可能。事实上,燃煤发电及煤化工消耗了中国15-20%的水资源,正在与其他民用部门争夺有限的水资源。
建成过程
在全国人大通过兴建议案后,1993年,国务院设立了三峡工程建设委员会,为工程的最高决策机构,由国务院总理兼任委员会主任。此后,工程项目法人中国长江三峡工程开发总公司成立,实行国家计划单列,由国务院三峡工程建设委员会直接管理。1994年12月14日,各方在三峡坝址举行了开工典礼,宣告三峡工程正式开工。
三峡工程的总体建设方案是“一级开发,一次建成,分期蓄水,连续移民”。工程共分三期进行,总计约需17年,目前已全部完工。
一期工程从1993年初开始,利用江中的中堡岛,围护住其右侧后河,筑起土石围堰深挖基坑,并修建导流明渠。在此期间,大江继续过流,同时在左侧岸边修建临时船闸。1997年导流明渠正式通航,同年11月8日实现大江截流,标志着一期工程达到预定目标。
二期工程从大江截流后的1998年开始,在大江河段浇筑土石围堰,开工建设泄洪坝段、左岸大坝、左岸电厂和永久船闸。在这一阶段,水流通过导流明渠下泄,船舶可从导流明渠或者临时船闸通过。到2002年中,左岸大坝上下游的围堰先后被打破,三峡大坝开始正式挡水。2002年11月6日实现导流明渠截流,标志着三峡全线截流,江水只能通过泄洪坝段下泄。2003年6月1日起,三峡大坝开始下闸蓄水,到6月10日蓄水至135米,永久船闸开始通航。7月10日,第一台机组并网发电,到当年11月,首批4台机组全部并网发电,标志着三峡二期工程结束。
三期工程在二期工程的导流明渠截流后就开始了,首先是抢修加高一期时在右岸修建的土石围堰,并在其保护下修建右岸大坝、右岸电站和地下电站、电源电站,同时继续安装左岸电站,将临时船闸改建为泄沙通道。整个工程已全部完工。
项目论证
在长江三峡建造大坝的设想最早可追溯至中华民国的开创者孙中山先生,他在《建国方略》(1919年发表)一书中认为长江“自宜昌以上,入峡行”的这一段“当以水闸堰其水,使舟得溯流以行,而又可资其水利”(第二计划第四部庚)。按此设想,1940年代中期,国民政府与美国垦务局签约,准备利用美国资金建设水电站,并邀请该局总工程师、世界知名水利专家萨凡奇(John Lucian Sovage)来华考察。萨凡奇在三度实地考察三峡地区后,写出了《扬子江三峡计划初步报告》,认为三峡工程可行,并安排开展前期工作,但后因中国内战,此事无果而终。
历史上,由于长江上游频发洪水,屡屡威胁武汉等长江中游城市的安危。1931年,长江水灾夺去了145000人的生命。四年后,1935年洪水又使142000人丧生。1954年洪水再次使多达30000人丧生,一百万以上人民失去家园。1998年特大洪水再次导致3004人死亡。
1953年初,毛泽东视察三峡时,重提三峡工程。他说:“三峡水利枢纽是需要修建而且可能修建的”,“但最后下决心确定修建及何时开始修建,要待各个重要方面的准备工作基本完成之后,才能作出决定。”又作“更立西江石壁,截断巫山云雨,高峡出平湖。”(《水调歌头·游泳》)的词句表示出建设三峡工程的设想,并指定由国务院总理周恩来督办。
在周恩来的主持下,开始了三峡工程的勘探、设计、论证工作,并邀请了苏联的水利专家参与。当时水利领域内支持工程上马的林一山等人,和反对方黄万里、李锐等人,争论得非常激烈。在这种情况下,并考虑国力、技术和国内国际形势等其他因素,毛泽东最终决定暂缓实施三峡工程,“积极准备,充分可靠”,先修建葛洲坝水电站,作为三峡水电站的实验工程。
葛洲坝水电站位于湖北省宜昌市区,1971年开工,“边设计、边准备、边施工”,但不久后就因为施工:质量-实在不合格而停工。在多次修改设计和施工方案后,于1974年复工,1981年实现长江截流,1988年全部建成。电站为无调节能力的径流式水电站,共安装19台12.5万千瓦和2台17万千瓦水轮发电机组,总装机容量271.5万千瓦,一度是中国最大的发电厂。
文化大革命结束后,中国提出建设“四个现代化”的口号,要兴建一批骨干工程以拉动国民经济的发展,三峡工程于是被再次提上议事日程。1983年水利电力部提交了工程可行性研究报告,并着手进行前期准备。1984年国务院批准了这份可行性研究报告,但是在1985年的中国人民政治协商会议上,以周培源、李锐等为首的许多政协委员表示了强烈反对。于是,从1986年到1988年,国务院又召集张光斗、陆佑楣等412位专业人士,分十四个专题对三峡工程进行全面重新论证,结论认为技术方面可行、经济方面合理,“建比不建好,早建比晚建更为有利”。
与此同时,1986年中国水电部还向加拿大政府提出建议,帮助进行三峡工程的技术经济可行性论证。该项论证由加拿大财团CIPM(包括Acres International, SNC, and Lavelin International三家私营企业和Hydro-Quebec International 及 British Columbia Hydro International两家国有企业)于1988年完成,并提交了11卷,总计长达约4000页的《三峡水利工程可行性研究报告》。作为获得世界银行贷款的条件,该可行性研究受到了世界银行的监督。CIPM论证的方法是基于(CBA),考虑的成本项目主要是工程建设、移民安置、电力变送、环境成本和运行维护成本,效益主要包括发电、洪水调控、通航三个方面,结论是三峡工程技术经济可行,建议尽早开工。基于成本效益核算的可行性论证方法虽然是国际上通行的工程论证的方法,但它作为大型项目决策论证的基础仍有其局限性。这主要是因为成本效益核算方法的前提假设是,所有成本和效益因素都可以用等价金钱来衡量。然而这一假设受到论证者世界观的限制,易于产生定量甚至定性的误差,比如人文方面的影响就很难以金钱来衡量。
技术经济可行性论证完成后,争论并未平息,各方反对的声浪更大。李鹏等国务院领导人看到在难以取得比较一致意见的情况下,将工程议案提交给第七届全国人民代表大会第五次会议审议,这是中华人民共和国历史上继1955年三门峡水电站之后第二件提交全国人民代表大会审议的工程建设议案。1992年4月3日该议案获得通过,标志着三峡工程正式进入建设期。
三峡工程从提出设想(1919)到完成可行性论证(1988),再到完成通过人大审议(1992),历经共73年。建设三峡的主要理由随着时代有着显著的变化。在《建国方略》提出三峡工程倡议时,孙中山先生对三峡工程的认知大致限于防洪、通航和水利。中华人民共和国成立直到三峡工程可行性论证阶段,防洪、发电和通航水利是主要考虑因素。近20年来,随着人们对可持续发展、清洁能源和水资源的重要性的认知,三峡作为水资源调配的枢纽工程和三峡水电作为可再生的清洁能源的意义则受到越来越多的关注。
三峡工程的争议还激发了各国学者用不同立场和方法对其立项论证过程进行研究。除了前述基于成本效益分析的工程论证方法外,新西兰学者Morgan等人2012的一项发表于《水文学》杂志的研究还根据所谓“毛利模式决策框架”(Mauri Model Decision Making framework, MMDMF)将三峡工程的决策过程与新西兰涉及原住民利益的建设项目决策相类比,并以此方法为依据对三峡工程进行了模拟论证。该项研究的特点是生态系统、文化健康、社会福祉和经济发展并重。其中,文化健康方面引入了毛利原住民的“毛力”(mauri)理念,并发现它与中国民间的“地气”说有相通之处,代表着一方水土人文的历史文化遗产价值,与可持续发展的理念一致。该项研究指出:“如果不建三峡工程,其它替代方案会相对低劣。”虽然该项研究对成本效益方法进行工程决策进行了批评,但认为三峡工程的可行性论证“研究深入全面”,“进一步的研究论证很可能会找到更多支持该项工程的理由。”该文注意到,三峡可行性论证中,“绝大多数成本与效益项目都作了保守计算。通常,效益被低估了,而成本被高估,因此工程的净效益被低估了。”该文认为,三峡工程开建后50年内,“除了当地文化可持续性受到严重损害外,经济、社会和环境三个方面都有利于可持续发展。”该文结论是:“三峡工程理应开建,并且正在对可持续发展作出贡献。”
结构运作
三峡电厂不是独立法人,它是中国长江电力股份有限公司的下属单位。三峡枢纽除通航建筑以外的所有设备设施均由三峡电厂管理,包括左岸电站、右岸电站、地下电站、电源电站、泄洪设施、大坝水工建筑等。
三峡左岸电站全部14台机组均已投产,总装机容量达到了980万千瓦。右岸电站预计在2007-2008年完成全部12台机组的安装。左岸电站机组投产情况如下:
左岸1号机组装机容量70万千瓦,2003年11月22日投产发电。
左岸2号机组装机容量70万千瓦,2003年7月10日投产发电。
左岸3号机组装机容量70万千瓦,2003年8月18日投产发电。
左岸4号机组装机容量70万千瓦,2003年10月28日投产发电。
左岸5号机组装机容量70万千瓦,2003年7月16日投产发电。
左岸6号机组装机容量70万千瓦,2003年8月31日投产发电。
左岸7号机组装机容量70万千瓦,2004年4月20日投产发电。
左岸8号机组装机容量70万千瓦,2004年8月24日投产发电。
左岸9号机组装机容量70万千瓦,2005年9月7日投产发电。
左岸10号机组装机容量70万千瓦,2004年4月7日投产发电。
左岸11号机组装机容量70万千瓦,2004年7月26日投产发电。
左岸12号机组装机容量70万千瓦,2004年11月22日投产发电。
左岸13号机组装机容量70万千瓦,2005年4月24日投产发电。
左岸14号机组装机容量70万千瓦,2005年7月21日投产发电。
三峡电站左右岸机组现已全部投产,2010年7月20日8时,三峡枢纽迎来大坝建成以来最大洪峰,三峡电站按照上级调度安排,从容应对,精心组织电力生产。7月21日21时,三峡电站机组达到了满出力运行的水头和水量条件,26台机组开始满出力运行试验;7月28日21时10分,实现了电站1820万千瓦满出力168小时运行试验目标。
负面事件
2003年三峡水库蓄水前,国务院三峡工程验收组在大坝表面发现了80多条裂缝,此事经媒体披露后,引起社会上对三峡工程质量的纷纷议论。但据验收组副组长潘家铮解释,这些裂缝的确存在,但极为细微,最宽不超过0.2毫米,对大坝安全几乎没有影响,而且这些裂缝的产生均为技术问题,绝非质量问题,世界上其他一切水电站也都存在这种裂缝。
2005年1月,中国国家环境保护总局公布了三十个未办理环保手续就违规开工的工程项目名单,其中包括三峡电源电站和三峡地下电站。三峡总公司一开始对此极力争辩,并不顾环保总局的停工命令,继续施工,双方形成顶牛之势。后来在国家发展和改革委员会的调解下,三峡总公司被迫认错停工,缴纳罚款。直到2005年4月,在补办完所有手续后,方又重新开工。
三峡工程自开工以来,就一直有媒体报道其中存在部分贪污腐败现象。到2004年末,查处的贪污资金已有4000多万,大部分都是挪用或者侵占移民款。
争议
从三峡工程筹建的那一刻起,它就与各种争议相伴。早期的不同意见多偏重于经济和技术因素,普遍认为经济上无法支撑,技术上也无法也难以实现预定目标,并且移民的难度极大。争议还包括:三峡工程对当地地质的影响,对气候的影响等。
到了1980年代后,随着改革开放的持续,中国国内关于三峡工程的争论更加广泛,涵盖了政治、经济、移民、环境、文物、旅游等各个方面。
实际效益
三峡工程主要有三大效益,即防洪、发电和航运,其中防洪被认为是三峡工程最核心的效益。
历史上,长江上游河段及其多条支流频繁发生洪水,每次特大洪水时,宜昌以下的长江荆州河段(荆江)都要采取分洪措施,淹没乡村和农田,以保障武汉的安全。在三峡工程建成后,其巨大库容所提供的调蓄能力将能使下游荆江地区抵御百年一遇的特大洪水,也有助于洞庭湖的治理和荆江堤防的全面修补。
三峡工程的经济效益主要体现在发电。它是中国西电东送工程中线的巨型电源点,非常靠近华东、华南等电力负荷中心,所发的电力将主要售予华中电网的湖北省、河南省、湖南省、江西省、重庆市,华东电网的上海市、江苏省、浙江省、安徽省,以及广东省的南方电网。三峡的上网电价按照各受电省份的电厂平均上网电价确定,在扣除相应的电网输电费用后,约为0.25元。由于三峡电站是水电机组,它的成本主要是折旧和贷款的财务费用,因此利润非常高。由于长江属于季节性变化较大的河流,尽管三峡电站的装机容量大于伊泰普水电站,但其发电量却少于后者。
在三峡建设的早期,曾经有人认为三峡建成后,其强大的发电能力将会造成电力供大于求。但现在看来,即使三峡水电站全部建成,其装机容量也仅及到那时中国总装机容量的3%,并不会对整个国家的电力供需形势产生多大影响。而且自2003年起,中国出现了严重的电力供应紧张局面,煤炭价格飙升,三峡机组适逢其时开始发电,在它运行的头两年里,发电量均超过了预定计划,供不应求。
自古以来,长江三峡段下行湍急,唐代诗人李白曾有“朝辞白帝彩云间,千里江陵一日还,两岸猿声啼不住,轻舟已过万重山。”(《早发白帝城》)的千古名句。但同时,船只向上游航行的难度也非常大,并且宜昌至重庆之间仅可通行三千吨级的船舶,所以三峡的水运一直以单向为主。到三峡工程建成后,该段长江将成为湖泊,水势平缓,万吨轮可从上海通达重庆。而且通过水库的放水,还可改善长江中下游地区在枯水季节的航运条件。不过由于永久船闸分为五级,因此通行速度较为缓慢,理论上过闸要2小时40分钟,在目前实际运行中,往往需要4个小时以上才能通过。
移民
移民是三峡工程最大的难点,在工程总投资中,用于移民安置的经费便占到了45%。当三峡蓄水完成后,将会淹没129座城镇,其中包括万州、涪陵等两座中等城市和十多座小城市,会产生113万移民,在世界工程史上绝无仅有,并且如果库尾水位超出预计,还会再增加新的移民数量。移民的安置主要通过就地后靠或者就近搬迁来解决,但后来发现,水库淹没了大量耕地,从而导致整个库区人多地少,生态环境趋于恶化,于是对农村人口又增加了一种移民方式,就是由政府安排,举家外迁至其他省份居住,目前已经有大约14万名库区移民迁到了上海、江苏、浙江、安徽、福建、江西、山东、湖北(库区外)、湖南、广东、重庆(库区外)、四川等省市生活。
为解决移民问题,政府在1980年代中期曾筹备设立三峡省予以统筹管理,但后来考虑到该地区较为贫困,新成立的省恐难以实现经济自立,并且湖北省抵制情绪严重,方案最终只得作罢。到了三峡工程正式开工后,为促进占库区移民总数85%的重庆市在移民问题上的积极性和主导性,中央政府决定推动重庆升格为直辖市,并在1997年3月14日由全国人大以88%的赞成票通过。重庆直辖市于当年6月14日正式成立,包括了原四川省的重庆、万州、涪陵和黔江四个地区的范围,因此它虽然被称为市,但实质上更接近于省。
三峡工程实行“开发性移民”模式,即在移民的同时,也伴随进行大规模的基础设施建造和产业建设,根本目的是要改善民众的生活水平。其经费除了由三峡建设基金拨付外,三峡总公司在电站投产后的若干年内每年也要支付给地方政府一笔资金用于移民安置。此外,国家还要求全国的二十一个省市,每个省对口支援三峡库区的一个县。
泥沙问题
由 于有三门峡水电站的前车之鉴,因此泥沙问题始终是三峡工程技术讨论的重中之重。据测算,长江上游江水每立方米含沙1.2千克左右,每年通过坝址的沙量在5 亿吨以上。在三峡工程未建前,这些泥沙大量淤积在曲折的荆江河段,抬高了河床水位,并危胁到整个江汉平原和洞庭湖平原的安危。
当三峡水库形成后,受水势变缓和库尾地区回水影响,泥沙必然会在水库内尤其是大坝和库尾(回水的影响)淤积。不过乐 观者认为,长江的含沙量有季节性差异,汛期江水中的含沙比例比枯水期来得大,因此三峡水电站可以采用“蓄清排浑”的方法来应对,即在汛期时加大排水量使浑 水出库,在枯水季节大量蓄积清水,便可以减少泥沙在水库内的淤积,这种方式与目前水电站的一般运行方式基本一致,所以不用过于担心三峡的泥沙淤积问题。他 们认为在三峡蓄水的初期,排沙比例只有30%至40%,将发生轻度淤积,但主要是填充死库容,影响不大,随着水库运行时间的增长,排沙比例会逐渐提高,在 80至100年后,将基本达到平衡,不再出现新的淤积,旧有淤积也可以通过由临时船闸改建的泄沙通道和加强疏浚等方法清理。那时水库将依然保持90%左右 的库容,不会对发电、航运以及沿岸城镇尤其是重庆造成大的不良影响,而且随着长江上游植树造林、水土保持工作的进展,江水的泥沙含量也将缓慢下降。
但是工程的反对者如黄万里等认为,长江上游河流所携裹的除了泥沙,还有颗粒较大的鹅卵石,在三峡大坝筑起后将极难排 出,会造成堵塞,并向上游延伸,进而影响重庆。此后在2002年10月,国务院批准由三峡总公司承建长江上游干流金沙江上的乌东德、白鹤滩、溪洛渡和向家 坝等四座巨型水电站,其建设目的之一就是为了分担三峡库区的泥沙淤积,减缓三峡库区的泥沙淤积速度,这也再度引起某些人们对三峡泥沙问题的担忧。
与泥沙淤积问题同样极具争议的,还有水位问题。在三峡蓄水至135米后,有人发现从大坝到库尾之间的水位落差多达 34.7米,远远超过了工程论证报告认为的0.4米,因此担忧重庆可能会在三峡完全蓄水后被淹没。不过三峡验收组副组长潘家铮对此解释,论证报告中计算的 是满蓄水后的情况,而现在的库尾水位其实是天然水位,它和大坝水位目前存在着巨大落差并不令人意外。
环境影响
三峡工程对环境和生态的影响非常广,其中对库区的影响最直接和显著,对长江流域也存在重大影响。甚至还有人认为三峡工程将会使得全球的气候和海洋环境发生重大变化。
库区人们对三峡工程影响环境的最大担忧来自于水库的污染。目前三峡两岸城镇和游客的排放的污水和生活垃圾,都未经处 理直接排入长江。在蓄水后,由于水流静态化,污染物不能及时下泻而蓄积在水库中,因此已经造成了水质恶化和垃圾漂浮,并可能引发传染病,部分城镇已在其他 水源采集生活用水。同时大批移民开垦荒地,也加剧了水体污染,并产生水土流失的现象。对此,当地政府正在大力兴建污水处理厂和垃圾填埋场以期解决污染问 题,如果发现污染过于严重,也可能会采取大坝增加下泄流量来实现换水。
三峡水库库容极大,因此必然会增加库区地震的频率。但支持工程的人士认为,当时论证坝址时,非常重要的一个考虑因素 就是地质条件,三-{斗}-坪附近的岩体比较完整,断裂少,历史上也极少发生有感地震,因此不大可能发生破坏剧烈的强震。三-{斗}-坪的上游地区,地质 条件主要是碳酸盐岩,发生地震的可能性较大,但烈度估计最高也不会超过6级,而三峡的主要建筑物都是按照防7级地震烈度来设计的。由于三峡两岸山体下部未 来长期处于浸泡之中,因此发生山体滑坡、塌方和泥石流的频率会有所增加,这将是三峡工程所能造成的主要地质灾害。而工程的反对者们则质疑论证过程只考虑了 地质的静态状况,没有考虑蓄水后可能带来的地质条件质变。
根据葛洲坝水电站的运行经验,三峡工程将会对周边生态造成严重的冲击。因为有大坝阻隔,鱼类无法正常通过三峡,它们 的生活习性和遗传等会发生变异。三峡完全蓄水后将淹没560多种陆生珍稀植物,但它们中的绝大多数在淹没线以上也有分布,只有疏花水柏枝和荷叶铁线蕨两种 完全在淹没线以下,现均已迁植。
三峡水库是世界最大的人工水体之一, 因而具有影响周边气候的潜能。学者对此问题在2-10公里分辨率上进行了计算机模拟。由于三峡水库是一个纵向长度660公里、平均宽度仅1.1公里的狭长 水体,水库对气候的影响仅限于局地范围,而对百公里级区域及更广大的地理范围气候的影响十分微弱。水库的冷却及调温作用使当地夏季蒸发量稍有下降,冬季稍 有增加;昼夜的变化也有类似倾向,但对降水量影响很小。鉴于Miller等人的研究时间区间只有一个月,中国学者吴佳等人在更长的时间区间内进行了计算机模拟,取得和大体一致的结论。没有证据表明,三峡水库会对区域以上气候造成明显影响。2006年夏季的川渝高温干旱是更大的环流场影响的结果,而与三峡的局地强迫基关系不大。
由于水势和含沙量的变化,三峡还可能改变下游河段的河水流向和冲积程度,甚至可能会对东海产生一些影响,并进而改变 全球的环境。但是考虑到海洋的互通性,以及长江在三峡以下的一千多公里流程中还有湘江、汉江、赣江等多条重要支流的水量汇入,因此估计不会对全球海洋和气 候环境造成较大的影响。而且环境的变化是由多种可变因素交织形成的,极其复杂,所以也无法确定三峡工程对环境影响的明细程度。
除了对环境的负面影响,在某种程度上,三峡工程也会对环境产生有益的作用。水能是一种清洁能源,三峡水电站的建设,将会代替大批火电机组,使每年的煤炭消耗减少5000万吨,并减少二氧化硫等污染物和引起温室效应的二氧化碳的排放量,间接实现了环保。
人文影响
长江三峡是中国著名的风景名胜区,它起自重庆奉节县白帝城,蜿蜒约200千米至湖北宜昌南津关,由瞿塘峡、巫峡和西陵峡组成,沿途地形险峻,山川秀丽,古迹众多。在水库满蓄水后,三峡的峡谷感将会受到一定程度削弱,但是三峡两岸山势原本高拔陡峭,“夔门天下雄”等山峦多在1000米以上,因此视觉观感并不会差异太多。同时,蓄水后,原先一些幽深的景区也将更加便于游人探访。不过,由于旅游机构在1990年代广泛宣传了“告别三峡游”,使得人们普遍认为蓄水后的三峡景致不再,因此自2003年以来,三峡的旅游业便一落千丈。
三峡周边在古代是巴文化和楚文化的交汇地。水库淹没区已探明的文物点有1200多个,从1992年起文物部门便开始进行抢救性发掘,预计可在2009年蓄水完成前抢救、保护完毕。此外,政府还对其中的全国重点文物保护单位和其他重要古建筑文物设立专案、拨给专款予以保护。
白鹤梁题刻位于重庆涪陵区城北长江江面上,是一组天然石梁,长度约1600米,有题刻165段,石鱼18尾,揭示当地自唐代至清代间的72个年份的枯水资料,是世界上所发现的时间最早、延续时间最长、数量最多的水文题刻。三峡蓄水完成后,白鹤梁将永远淹没水中,文物部门已经在其周围建设了巨大的水下无压透明容器以方便游客观赏和学者研究,使之成为世界上第一座水下的博物馆。
张桓侯祠位于重庆云阳县县城的对岸,依山傍水,是纪念三国名将张飞的巨大祠庙建筑群,古建、碑刻等颇多。庙前有“江上风清”四个大字,从长江上抬眼望去,极其宏伟。2002年至2003年,文物部门按照“整旧如旧”原则对张桓侯祠实施了整体搬迁,新址在新云阳县城的对岸,东距原址32千米。
石宝寨位于重庆市忠县石宝镇,其35米高的寨楼,是中国唯一一座穿-{斗}-式构架的高层木建筑,被誉为“世界八大奇异建筑”之一。寨后有山,拔地而起,四面陡峭如印,名“玉印山”,山与寨浑然一体。由于地势较高,石宝寨在三峡蓄水后将会成为一座孤岛,四面被水环绕。但是由于水位的抬高,使其下的山石有可能软化、崩解,因此文物部门在其周围建造了一道巨型围堤,包围住整个山寨。
丁房阙—无铭阙均为位于重庆忠县境内的汉代石阙。丁房阙为双阙,坐落在忠县县城,是罕见的庙前阙。无铭阙位于忠县县城外的古驿道旁,原为双阙,今仅存右阙。现在这两组汉阙现在都已搬到了地势较高的忠县白公祠内。
此外,地方政府还对千年古镇大昌镇和屈原祠等实行了整体搬迁,对原本的三面临水的白帝城实施原址保护,使之成为一座江中岛,而夔州古城(奉节县城)等无法搬迁保护的就只能永埋水底了。
首试
首试成功
2012年5月4日,三峡地下电站27号机组首次启动成功,此举标志着三峡工程最后一台70万千瓦机组投产发电进入倒计时阶段。据悉,27号机组是目前三峡工程国产化程度最高的机组,与已投产发电的28号机组为同一型号机组,均是世界单机容量最大的巨型蒸发冷却机组,采用了中国具有完全自主知识产权的“定子绕组自循环蒸发冷却”技术,并由中国电机企业自行设计生产。
通过试运行
2012年5月23日15时,三峡电站最后一台70万千瓦机组顺利通过满负荷并网72小时试运行。
三峡是由瞿塘峡,巫峡和西陵峡组成,下面是介绍这三峡:
瞿塘峡
全长8公里,西起奉节县的白帝城,东至巫山县的大溪镇,景色最为雄伟险峻。主要景点有奉节古城,八阵图,鱼复塔,古栈道,风箱峡,粉壁墙,孟良梯,犀牛望月。
瞿塘峡,又名夔峡。西起重庆市奉节县的白帝城,东至巫山县的大溪镇,全长约8公里。在长江三峡中,虽然它最短,却最为雄伟险峻。
奔腾咆哮的长江,一进峡谷便遇上气势赫赫的夔门。夔门两岸的山峰,陡削如壁,拔地而起,把滔滔大江逼成一条细带,蜿 蜒于深谷之中。这里河宽只有一、二百米,最窄处不过几十米;而两岸主要山峰可高达1000-1500米。这里峡深水急的江流,绵延不断的山峦,构成了一幅 极为壮丽的画卷。正如郭沫若《过瞿塘峡》一诗所云:“若言风景异,三峡此为魁”。
瞿塘峡的名胜古迹,多而集中,游览者称便。峡口的上游有奉节古城、八阵图、鱼复塔。峡内北岸山顶有文物珍藏甚多的白 帝城,惊险万状的古栈道,神秘莫测的风箱峡;南岸有题刻满壁的粉壁墙,富于传说的孟良梯、倒吊和尚、盔甲洞,洞幽泉甘的凤凰饮泉等。在风箱峡下游不远处的 南岸,有一座奇形异状的山峰,突起江边,人称“犀牛望月”,惟妙惟肖。出瞿塘峡,峡口南岸的大溪文化遗址,是考古工作者最感兴趣的地方。距白帝城仅几公里 的杜甫草堂遗址,更是诗人流连忘返之处。
巫峡
重庆巫山和湖北巴东两县境内,西起重庆市巫山县城东面的大宁河口,东迄湖北省巴东县官渡口,绵延四十公里余,包括金 蓝银甲峡和铁棺峡,峡谷特别幽深曲折,是长江横切巫山主脉背斜而形成的。 巫峡位于重庆市巫山县与湖北省巴东县之间,全长42公里,山高入云,有巫山十二 峰擅奇天下。巴东属段22公里。西起边域溪,东至县境官渡口镇,古又称巴峡。
巫山十二峰分别坐落在巫峡的南北两岸,是巫峡最著名的风景点。它们上干云霄,壁立千仞,下临不测,直插江底;峡中云雾轻盈舒卷,飘荡缭绕,变幻莫测,为它们平添了几分绰约的风姿;而流传至今的种种美丽的神话传说,更增添了奇异浪漫的诗情。
巫峡名胜古迹众多,除有十二峰外,还有陆游古洞、大禹授书台、神女庙遗址、孔明石碑以及那悬崖绝壁上的夔巫栈道、川鄂边界边域溪及“楚蜀鸿沟”题刻,还有那刻在江岸岩石上的累累纤痕等,无不充满诗情画意。滋润了历代迁客骚人的生花妙笔,留下了灿若繁星的诗章。
巫峡谷深狭长,日照时短,峡中湿气蒸郁不散,容易成云致雾,云雾千姿万态,有的似飞马走龙,有的擦地蠕动,有的像瀑布一样垂挂绝壁,有时又聚成滔滔云纱,在阳光的照耀下,形成巫峡佛光,因而古人留下了“曾经沧海难为水,除却巫山不是云”的千古绝唱。
三峡水库到达175米以后,巫峡水位仅提高80米,对幽深秀丽的峡谷风光没有大的影响,相反地有杉木壤溪、神女溪等更幽深的峡谷景观可以开发,给游览巫峡增添更多的奇情野趣。
西陵峡
西陵峡西起巴东县的官渡口,东到宜昌市的南津关,全长126公里。以宜昌市的西陵山得名,是三峡中最长的一个峡。自上而下,共分4段:香溪宽谷,西陵峡上段宽谷,庙南宽谷,西陵峡下段峡谷。沿江有巴东、秭归、宜昌3座城市。
西陵峡可谓大峡套小峡,峡中还有峡,如破水峡、兵书宝剑峡、白狗峡、镇山峡、米仓峡、牛肝马肺峡、灯影峡等等。西陵 峡两岸有许多著名的溪、泉、石、洞,屈原、昭君、陆羽、白居易、元稹、欧阳修、苏洵、苏轼、苏辙、寇准、陆游、冯玉祥等众多的历史名人都在这里留下了千古 传颂的名篇诗赋。 西陵峡以滩多水急著称,著名的新滩,崆岭滩等,这些险滩,有的是两岸山岩崩落而成,有的是上游砂石冲积所致,有的是岸边伸出的岩脉,有的是江底突起的礁 石。滩险处,水流如沸,泡漩翻滚,汹涌激荡,惊险万状。
西陵峡为三峡最险处,礁石林立,浪涛汹涌,两岸怪石横陈,滩多流急,峡北的秭归为屈原的故乡、相邻有汉代王昭君的故里。
现在的西陵经整治后早已今非昔比。江中千帆飞驰,两岸橘林遍坡,黄绿相映,硕果累累,峡风阵阵,醉人心扉,奇险的景观与悠久的人文历史令海内外游客流连忘返。
巨大的三峡会成为敌对国家或恐怖组织的袭击目标。
但是针对这些怀疑,支持者就认为,三峡水电站能够疏解中国东部紧张的电力供应问题,而且拥有很强的蓄洪能力,减缓几 乎每年夏季都会发生的长江洪涝灾害。另外水电站由于大坝体积浩大,需要威力非常强大的炸药才可能摧毁或损坏大坝,因此单独的恐怖主义活动无法危及大坝安 全。而战争中袭击他国民用水利设施则是违反国际法的严重行为,肯定会遭到最严厉的反击。
重要日期
1919年,孙中山先生在《建国方略之二--实业计划》中提出建设三峡工程的设想。
1932年,国民政府建设委员会派出的一支长江上游水力发电勘测队在三峡进行了为期约两个月的勘查和测量,编写了一份《扬子江上游水力发电测勘报告》,拟定了葛洲坝、黄陵庙两处低坝方案。这是我国专为开发三峡水力资源进行的第一次勘测和设计工作。
1944年,在当时的中国战时生产局内任专家的美国人潘绥写了一份《利用美贷款筹建中国水力发电厂与清偿贷款方法》的报告。
1944年,美国垦务局设计总工程师萨凡奇到三峡实地勘查后,提出了《扬子江三峡计划初步报告》,即著名的"萨凡奇计划"。
1945年,国民政府资源委员会成立了三峡水力发电计划技术研究委员会、全国水力发电工程总处及三峡勘测处。
1946年,国民政府资源委员会与美国垦务局正式签订合约,由该局代为进行三峡大坝的设计;中国派遣技术人员前往美国参加设计工作。有关部门初步进行了坝址及库区测量、地质调查与钻探、经济调查、规划及设计工作等。
1947年5月,面临崩溃的国民政府,中止了三峡水力发电计划的实施,撤回在美的全部技术人员。
1949年,长江流域遭遇大洪水,荆江大堤险象环生。长江中下游特别是荆江河段的防洪问题,从新中国成立伊始就引起了重视。
1950年初,国务院长江水利委员会正式在武汉成立。三年后兴建了荆江分洪工程。
1953年,毛泽东主席在听取长江干流及主要支流修建水库规划的介绍时,希望在三峡修建水库,以“毕其功于一役”。他指着地图上的三峡说:“费了那么大的力量修支流水库,还达不到控制洪水的目的,为什么不在这个总口子上卡起来?”“先修那个三峡大坝怎么样?!”
1953年10月,长江水利委员会上游局党组向西南局财委的报告中提出,将来三峡水库的蓄水高度可能在190米左右,请西南局向沿江城市和有关单位打招呼,不要在190米高程以下设厂或建较重要的工程。西南局财委同意了这个意见。
1954年汛期,长江流域发生了20世纪以来的最大洪水,江汉平原、洞庭湖区损失惨重。这次大水再次警示:消除中下游严重洪水灾害的威胁乃是治理长江首要而紧迫的任务。
1954年9月,长江水利委员会主任林一山在《关于治江计划基本方案的报告》中提出三峡坝址拟选在黄陵庙地区,蓄水位拟选为191·5米。
1955年起,在中共中央、国务院领导下,有关部门和各方面人士通力合作,全面开展长江流域规划和三峡工程勘测、科研、设计与论证工作。3月,在莫斯科签订了技术援助合同,第一批苏联专家6月到达武汉。长委所属4台钻机和第七地形测量队先后进入三峡地区,开展测量工作。
1955年12月,周恩来在北京主持会议,在听取长委和苏联专家两种截然相反的意见后,肯定了国内专家的意见,正式提出,三峡水利枢纽有着“对上可以调蓄、对下可以补偿”的独特作用,三峡工程是长江流域规划的主体。
1956年,毛泽东主席在武汉畅游长江后写下了“更立西江石壁,截断巫山云雨,高峡出平湖”的著名诗句。
1957年12月3日,周恩来总理为全国电力会议题词:“为充分利用中国五亿四千万千瓦的水力资源和建设长江三峡水利枢纽的远大目标而奋斗。”
1958年3月,周恩来总理在中共中央成都会议上作了关于长江流域和三峡工程的报告,会议通过了《中共中央关于三峡 水利枢纽和长江流域规划的意见》,明确提出:“从国家长远的经济发展和技术条件两个方面考虑,三峡水利枢纽是需要修建而且可能修建的,应当采取积极准备、 充分可靠的方针进行工作。”当月,周恩来总理登上三斗坪中堡岛,与随行专家共同研究三峡工程坝址优选方案。
1958年3月30日,毛泽东主席视察葛洲坝坝址。
1958年6月,长江三峡水利枢纽第一次科研会议在武汉召开,82个相关单位的268人参加,会后向中央报送了《关于三峡水利枢纽科学技术研究会议的报告》。
1958年8月,周恩来总理主持了北戴河的长江三峡会议,更具体地研究了进一步加快三峡设计及准备工作的有关问题,要求1958年底完成三峡初设要点报告。
1959年5月,在武昌对《三峡初设要点报告》进行了为期10天的讨论,一致通过选用三斗坪坝址,大坝可按正常蓄水位200米设计。
1960年4月,水电部组织了水电系统的苏联专家18人及国内有关单位的专家100余人在三峡查勘,研究选择坝址。 同月,中共中央中南局在广州召开经济协作会,讨论了在“二五”期间投资4亿元、准备1961年三峡工程开工的问题。由于暂时经济困难和国际形势影响,三峡 建设步伐得到调整。8月苏联政府撤回了有关专家。
1970年,中央决定先建作为三峡总体工程一部分的葛洲坝工程,一方面解决华中用电供应问题,一方面为三峡工程作准备。12月26日,毛泽东主席作了亲笔批示:“赞成兴建此坝。”
1970年12月30日,葛洲坝工程开工。
1979年,水利部向国务院报告关于三峡水利枢纽的建议,建议中央尽早决策。
1980年7月,邓小平副总理从重庆乘船视察了三峡坝址、葛州坝工地和荆江大堤,听取了三峡工程的汇报。
1981年1月4日,葛洲坝工程大江截流胜利合龙。
1981年12月,葛洲坝水利枢纽二江电站一二号机组通过国家验收正式投产。
1982年11月,邓小平副总理在听取兴建三峡工程的汇报时果断表态:“看准了就下决心,不要动摇!”
1984年4月,国务院原则批准由长江流域规划办公室组织编制的《三峡水利枢纽可行性研究报告》,初步确定三峡工程实施蓄水位为150米的低坝方案。
1984年底,重庆市对三峡工程实施低坝方案提出异议,认为这一方案的回水末端仅止于涪陵、忠县间180公里的河段内,重庆以下较长一段川江航道得不到改善,万吨级船队仍然不能直抵重庆。
1986年3月,邓小平接见美国《中报》董事长傅朝枢时表示:对兴建三峡工程这样关系千秋万代的大事,中国政府一定会周密考虑,有了一个好处最大、坏处最小的方案时,才会决定开工,是决不会草率从事的。
1986年6月,中央和国务院决定进一步扩大论证,责成水利部重新提出三峡工程可行性报告,以钱正英为组长的三峡工程论证领导小组成立了14个专家组,进行了长达两年八个月的论证。
1989年,长江流域规划办公室重新编制了《长江三峡水利枢纽可行性研究报告》,认为建比不建好,早建比晚建有利。报告推荐的建设方案是:“一级开发,一次建成,分期蓄水,连续移民”,三峡工程的实施方案确定坝高为185米,蓄水位为175米。
1989年7月,中共中央总书记江泽民来到湖北宜昌,考察了三斗坪坝址。
1989年底,葛洲坝工程全面竣工,通过国家验收。
1990年7月,以邹家华为主任的国务院三峡工程审查委员会成立;至1991年8月,委员会通过了可行性研究报告,报请国务院审批,并提请第七届全国人大审议。
1991年9月,全国政协主席李瑞环视察三峡大坝坝址。
1992年,全国人大常委会委员长乔石视察三峡大坝坝址。
1992年4月3日,全国人大七届五次会议以1767票赞同、177票反对、664票弃权、25人未按表决器近三分之一的人反对或者弃权的结果,通过了《长江三峡工程决议案》,标志着建设三峡工程已获得法律上的许可。
1993年1月3日,国务院三峡工程建设委员会成立,它是三峡工程的最高决策机构。
1993年8月19日,国务院颁布《长江三峡工程建设移民条例》
1993年9月27日,中国长江三峡工程开发总公司成立,它是三峡工程的业主单位。
1994年3月18日,葛洲坝水电站划归三峡总公司,其利润成为三峡建设资金。
1994年12月14日,三峡工程正式开工。
1996年8月10日,西陵长江公路大桥建成通车,该桥位于三峡大坝下游4.5千米处。
1997年3月14日,第八届全国人民代表大会第五次会议通过设立重庆直辖市的议案,该市承担了整个三峡工程85%的移民人数。
1997年6月24日,左岸14台机组开标。
1997年10月6日,导流明渠正式通航,大江截流前的工程准备已完成。
1997年11月8日,大江截流,标志着一期工程完成,二期工程开始。
1998年5月1日,三峡临时船闸开始通航。
2000年7月17日,重庆云阳县150户居民集体搬迁至上海崇明县,这是三峡库区首批外迁的移民。
2001年1月15日,国务院颁布了修订后的《长江三峡工程建设移民条例》。
2002年5月1日,左岸上游围堰被打破,三峡大坝开始正式挡水。
2002年10月21日,泄洪坝段全线浇筑至185米高程,宣告建成。
2002年10月26日,左岸大坝全线浇筑至185米高程。
2002年11月4日,中国长江电力股份有限公司正式成立。
2002年11月6日,导流明渠截流,至此三峡工程全线截流。
2003年5月5日,三峡至华东电网的输电线路开始运行,起讫点从湖北宜昌至江苏常州。
2003年6月1日,三峡水电站开始下闸蓄水。
2003年6月10日,水库蓄水至135米,具备发电条件。
2003年6月16日,永久船闸开始通航。
2003年7月10日,左岸2号机组投产发电,是三峡第一台发电的机组。
2003年10月15日,右岸电厂12台机组开标。
2003年11月18日,中国长江电力股份有限公司在上海证券交易所挂牌上市,其募集资金用于收购三峡机组。
2003年11月22日,左岸1号机组投产发电,至此首批机组全部投产,标志着二期工程的目标全部实现。
2003年12月2日,三峡至南方电网的输电线路开始运行,起讫点从湖北宜昌至广东惠州。
2003年12月29日,三峡电源电站开工。
2005年1月18日,三峡地下电站和电源电站被国家环境保护总局勒令停工,在补办完各项环保手续后,于三个月后复工.。
2006年5月11日,三峡电站首次开启14台机组。

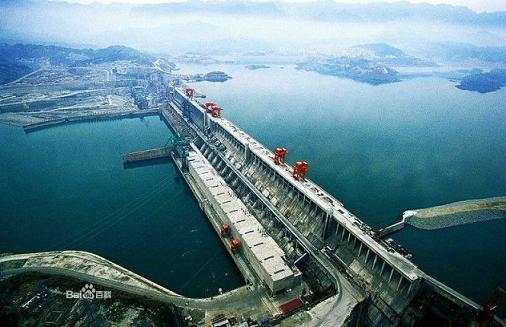

2006年5月20日,185米大坝豪迈封顶,三峡大坝全线建成。
2006年6月6日,三峡三期围堰爆破成功。
2006年9月20日,水库实现156米蓄水,标志三峡工程转向初期运行期。

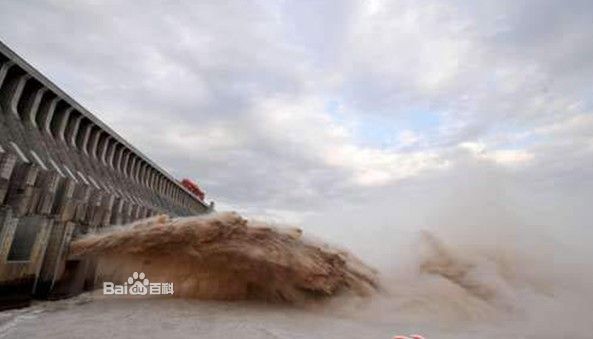

2006年10月10日,三峡大坝泄洪坝开始泄洪,调节蓄水进度
2007年2月28日,三峡右岸下游围堰成功爆破。
2010年7月20日

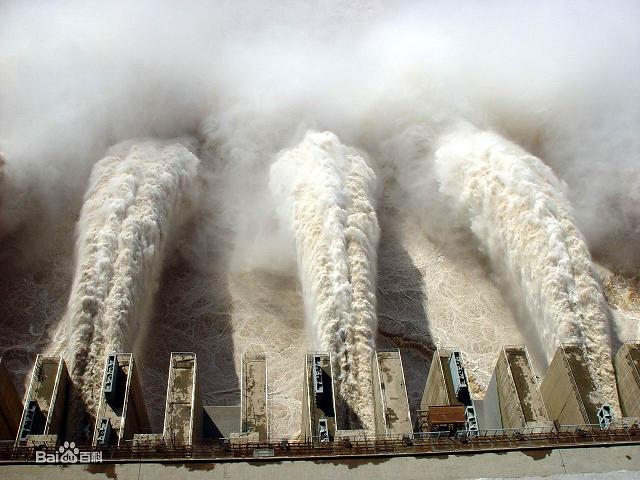

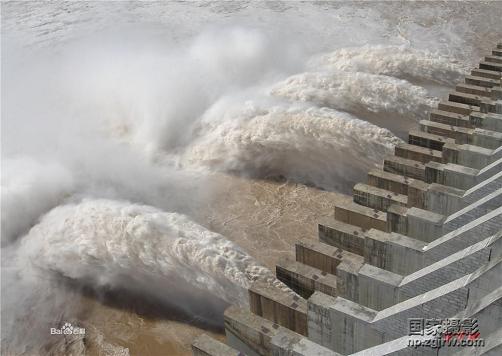

三峡20日晨迎来7万立方米/秒特大洪峰规模超1998年。7月19日下午,三峡大坝开启7个泄洪深孔和2个排漂孔 泄洪。7月19日至20日上午,三峡水库将迎来峰值接近每秒7万立方米的洪水,是三峡工程建成以来的最大规模的洪水。据了解,19日下午2:00,三峡库 区入库流量已达每秒66500立方米,出库流量达每秒38100立方米;到17:00,坝前水位147.74米。新华社记者 程敏 摄 新华网宜昌7月20日电(记者 刘紫凌 冯国栋 吴植)20日8时,三峡工程迎来流量达7万立方米/秒的大规模洪峰,刷新了1998年以来通过宜昌的最大峰值记录,这也是三峡去年基本建成之后迎来的第一 次特大洪水。
为减轻长江中下游的防洪压力,三峡工程积极发挥削峰、错峰作用,避免此次洪峰和下游洪水叠加在一起给下游造成安全威胁。洪水经由三峡大坝拦截后,出库流量减少到4万立方米/秒,相当于三峡工程利用防汛库容拦截了3万立方米/秒的流量。
19日,洪峰突破5万立方米/秒和6万立方米/秒两大关口。由于拦蓄洪水,三峡水库水位上涨迅速,连续攀高。19日 8时至20日8时,三峡坝前水位由146.93米抬升至149.81米,24小时内上涨了近3米,平均每8小时上涨一米,拦水约15亿立方米,有效缓解特 大洪峰对中下游河道的冲击。
目前三峡工程已启动相应预案,为保护船闸免遭特大洪水侵袭,按调度规程要求,三峡双线五级船闸已于19日11时停航。三峡专用公路19日15时正式对载货汽车开放,载货汽车滚装船翻坝转运工作顺利启动。
后继工程
据 2011年《三峡(重庆)库区移民工作报告》显示,三峡后续工作目标所需的规划投资总额为1238.9亿元。公开数据显示,截至2009年底,三峡工程已 累计完成投资1849亿元人民币。三峡后续工作重点解决移民安稳致富、库区生态环境建设与保护、库区地质灾害防治等重大问题。
为缓解长江中下游旱情,从2011年5月25日开始到6月10日,三峡水库再次加大泄流量。5月26日,根据记者在宜昌市秭归县长江三峡水利枢纽凤凰山水位自动测报站的目测,三峡水库的水位已降至152.4米左右,而三峡水库的最高蓄水位置为175米。
抗旱补水作为三峡工程新增的功能,这种超常规的补水势必影响三峡水库的库存量。据长江水利委员会的相关专家表示,如若6月10日长江上游来水不涨,中下游地区又无大范围强降雨,三峡水库极有可能面临“无水可补”的局面。
最近长江中下游地区遭遇50年来罕见干旱,让人们的聚焦点再次投注在三峡工程上。5月18日,国务院常务会议讨论通过2009年就已开始启动编制的《三峡后续工作规划》。根据记者了解,三峡后续投资额将达到1239亿元。
相关新闻
2013年6月7日,国家审计署公布对长江三峡工程竣工财务决算草案审计结果。审计署从2011年6月到2012年2月,对长江三峡工程竣工财务决算草案进行了审计。这也是审计 署十年来第20次对三峡工程进行审计。审计结果显示,三峡工程财务决算总金额为2078.73亿元,在审计过程中,三峡工程涉及多方面严重问题,其中挪用 移民资金2.79亿元,还发现涉嫌违法违纪和经济犯罪案件线索35件,涉及金额1.13亿元。
