武汉鹦鹉洲长江大桥

   日期:2019-03-15     浏览:342





武汉鹦鹉洲长江大桥位于湖北省武汉长江大桥上游2.3公里,距上游规划杨泗港过江通道约3.2Km,距白沙洲大桥6.3km。本桥北接汉阳的鹦鹉大道,南连武昌的复兴路。

鹦鹉洲长江大桥为武汉市的第八座长江大桥,主桥面为双向8车道。

世界首座主缆连续的三塔四跨悬索桥;

世界在建同类桥梁中跨度最大的三塔四跨悬索桥;

第二届武汉设计双年展“十项最具影响力的武汉设计工程”第一位

2010年8月开工建设,计划于2014年年底通车……

背景





武汉鹦鹉洲长江大桥是湖北省武汉市长江上第八座长江大桥,距武汉长江大桥约2.3公里,距杨泗港长江大桥2.4公里,是规划的新内环线的重要组成部分。

现工程已完成预可研报告,并进行了咨询论证。

项目建设计划工期为30个月,武汉市要求在2009年全面完成各项前期审批工作,并已于2010年8月启动建设。

位置

武汉鹦鹉洲长江大桥位于武汉长江大桥上游约2.3公里处,是规划的新内环线重要组成部分。

大桥起于汉阳区江城大道墨水湖北路,向东临动物园、沿马鹦路穿拦江堤路、鹦鹉大道,跨长江至武昌,再经鲇鱼套货场、津水路接至梅家山立交,路线长7.8公里,主桥为2.1公里,桥面为双向8车道。

设计



大桥设计单位中铁大桥院从技术可行角度,提出了主跨跨径为2×850米的三塔四跨悬索桥、三塔两跨斜拉桥和拱桥三个方案。其中,三塔四跨悬索桥在武汉市两江上尚未出现,该方案主缆曲线构成的轮廓简洁、轻盈,富有韵律美,高耸的三塔寓意着武汉“三镇”鼎立,建成后将为江城一道亮丽的风景线。该方案桥型结构合理,经济性较好,施工工艺成熟,技术可行性较高。

鹦鹉洲长江大桥总投资40亿元,建设工期为30个月。主桥长约2.1公里,主桥桥面为双向8车道,道路设计为城市快速路,时速60公里。

现武汉已建成的跨越长江通道,包括武汉长江大桥武汉长江二桥白沙洲长江大桥军山长江大桥阳逻长江大桥天兴洲长江大桥二七长江大桥等七座桥梁,以及一条长江隧道。其中武汉长江大桥为公铁两用钢桁架多孔桥,阳逻长江大桥为悬索桥,其他为斜拉桥。

据专家透露,由于鹦鹉洲大桥位于“万里长江第一桥”上游不足3公里处,又处在“龟蛇锁大江”的城市主城景观和黄鹤楼的景观视线内,鹦鹉洲大桥桥型设计,首先放弃了武汉桥型最多的斜拉桥,避免了近200米高的主塔对城市景观的影响。

它的建成,将把长江大桥从重负中解救出来。

投资

大桥工程总投资40亿元,2009年完成各项审批开建。

根据项目投资估算,大桥项目总投资为40亿元,由以下三部分组成。

1.大桥正桥建安费用约10亿元,其他费用约3.5亿元,合计13.5亿元。

2.两岸疏解工程建安费9.3亿元,其他费用2.9亿元,合计12.2亿元。

3.拆迁费用合计为13.86亿元。

初定的项目建设工期为45个月。计划在2009年全面完成各项前期审批工作,并启动建。

根据计划,从2011年至2014年分别为7.02亿、8.7亿、8.2亿、5.6亿。

进度

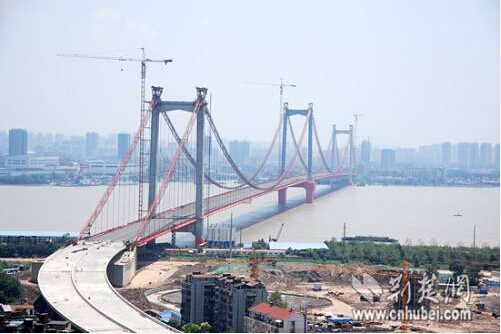

2010年8月26日,武汉长江上的第八座桥梁——鹦鹉洲长江大桥开工。工程总投资40亿元。另据计划鹦鹉洲长江大桥将于2014年10月28日竣工通车。鹦鹉洲长江大桥建成后,将给设计日流量仅3.5万辆次、现已突破10万辆次的武汉长江大桥减负。

2012年4月19日消息,在建的武汉鹦鹉洲长江大桥创下新的中国速度,中铁大桥局称,鹦鹉洲大桥1号塔平均一天长高0.64米,已提前3个月封顶。

武汉鹦鹉洲长江大桥北锚碇第二次沉井下沉

武汉鹦鹉洲大桥北锚碇沉井最后一次接高完成

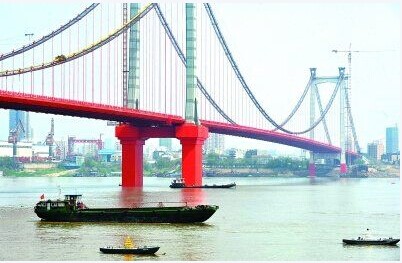

武汉鹦鹉洲大桥2号塔钢塔全面开始安装。

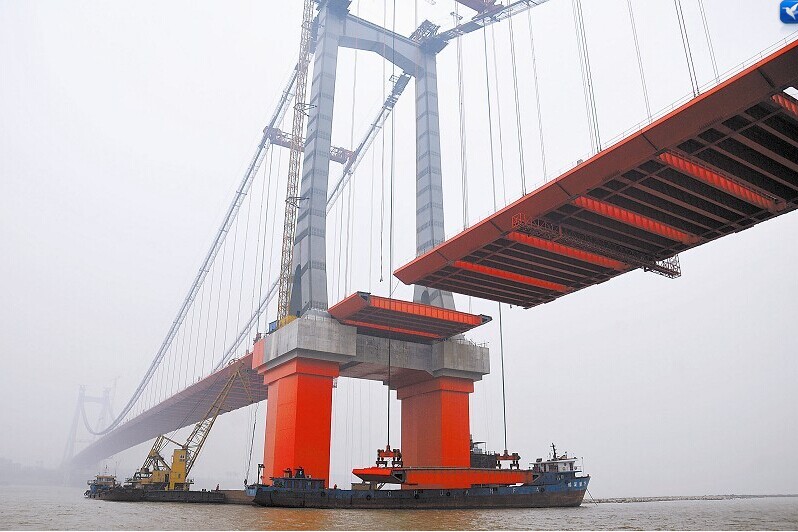

2013年10月10日,武汉鹦鹉洲长江大桥第72节桥面架设到位。至此,大桥桥面已架设过半,预计11月可实现全桥合龙。





由中铁大桥局承建的武汉鹦鹉洲长江大桥主跨加劲梁最后一个合龙口2013年12月16日在江中主塔附近实现合龙。鹦鹉洲大桥自全面开工至主跨合龙仅用了约两年八个月的时间,为大桥明年通车奠定了基础。
